    Situasjonen i Livveien, Skogfaret og Holtbekkveien

    I forrige uke ble det gjort en elvebunnkartlegging i deler av Randselva og Storelva, for å vurdere om flommen har endret terrenget under vannoverflaten. Resultatet av denne elvebunnskartleggingen viser et 3 meter dypt erosjonshull på nedsiden av Livveien, som strekker seg omtrent 15-20 meter.

    Vurderer stabiliteten

    På grunn av resultatet fra elvebunnskartleggingen sendte kommunen derfor en bestilling til NGI for å få en vurdering av hvordan stabiliteten i skråningen nedenfor det evakuerte området i Livveien, Skogfaret og Holtbekkveien, har endret seg etter at dette erosjonshullet dukket opp. Denne rapporten er nå ferdigstilt og publisert på kommunens nettsider.

    Rapporten fra NGI har brukt eksisterende grunnundersøkelser, historiske skredhendelser og elvebunnskartlegginger som grunnlag i sin rapport, for å regne på stabiliteten på skråningen. Resultatet av disse beregningene viser at stabiliteten i skråningen har blitt verre etter at erosjonshullet dukket opp.

    NGI anbefaler at erosjonshullet i elvebunnen fylles igjen, slik at stabiliteten i skråningen blir tilsvarende som før flommen. De anbefaler også at det utføres flere grunnundersøkelser i området. Nye grunnundersøkelser vil gjøre det mulig å vurdere om eiendommene nord i evakueringsområdet blir påvirket av erosjonshullet, og vurdere behovet for eventuell erosjonssikring langs elvekanten.

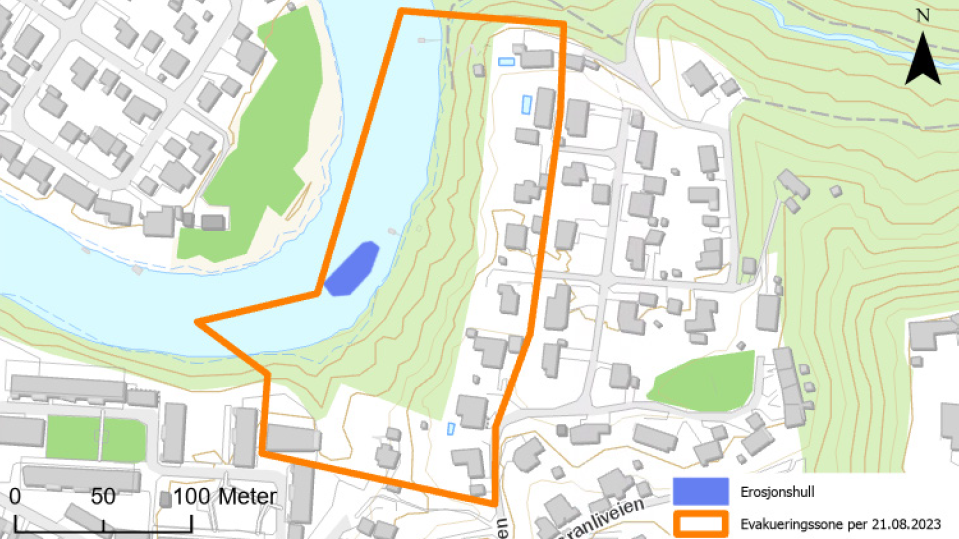

    Bilde fra NGI sin rapport. Det blå området viser plasseringen av erosjonshullet.

    NGI utfører grunnboringer i Livveien fra onsdag 23. august, og vil trolig bli ferdig i løpet av uken. Vi forventer svar på prøvene forløpende, men det kan gå omtrent en uke før vi har fått svar på alle prøvene. Resultatene fra grunnboringen vil gi oss grunnlag til å revurdere evakueringen nord i evakueringsområdet.

    For eiendommene sør i evakueringsområdet, må kommunen få fylt ut erosjonshullet i elvebunnen før området kan frigjøres. Dette er et arbeid som ikke kan begynne før vannstanden i Randselva har gått ned til normalt nivå. Når erosjonshullet er fylt igjen, vil området frigjøres og de evakuerte kan flytte hjem.

    Kommunen jobber nå med å få kontakt med NVE for veiledning og bistand til å fylle dette erosjonshullet. Oppdraget vil mest sannsynlig bli sendt ut på en anbudsrunde, og vi forventer derfor at evakueringsperioden har et tidsperspektiv på måneder, og ikke uker som først antatt.

    NGI nevner også erosjonssikring langs elvekanten som et mulig sikringstiltak. Kommunen vil ta stilling til dette på et senere tidspunkt, siden dette ikke er avgjørende for tilbakeflytting i det evakuerte området.

    Informasjon til de evakuerte

    Det blir avholdt informasjonsmøte for de evakuerte med representanter fra kommunen. De dette gjelder vil bli kontaktet direkte.

    Siste endret: 23.08.2023
